KBK轨道安装全流程,标准做法避免后期卡顿跑偏

KBK轨道安装全流程,标准做法避免后期卡顿跑偏

不少车间KBK起重机投入使用后,频繁出现小车卡顿、跑偏、运行异响等问题,多数维修人员盲目更换车轮、调试配件,最终问题反复复发。其实90%的设备故障,根源都在于前期安装不规范——轨道未调平、接头错位、小车未对中、勘测数据偏差,都会导致后期治标不治本。

KBK 轨道拼接与水平校准图.png

江苏普冠机电有限公司成立于2017年,坐落于江苏昆山,专注KBK起重机、悬臂吊、折臂吊、智能提升机、机械助力臂、助力机械手、真空吸管吊、电动葫芦等轻小型起重设备的设计、研发与非标定制,服务覆盖全国,产品出口全球100多个国家和地区。本文结合多年一线项目实操经验,整合标准化安装流程与高频避坑要点,帮助企业一次性做好KBK轨道安装,杜绝后期故障。

一、前期现场勘测要点:从源头规避安装隐患

多数KBK轨道安装返工、后期运行故障,都源于前期现场勘测不细致、图纸数据与现场实际不符。据江苏普冠机电在长三角地区87个KBK项目交付数据统计,约35%的安装问题均由勘测偏差导致。

正式施工前,必须完成以下三项核心勘测工作:

1. 核查厂房顶部承重能力。
悬挂式KBK轨道完全依托厂房顶部钢结构支撑,需精准核算顶梁承载力,确保吊挂点承载力 ≥1.5倍 额定负载。若承重不足,后期必然出现轨道形变、小车卡顿等问题。

2. 实测悬挂点与柱距尺寸。
图纸理论数据与现场实际工况常存在偏差,需逐一测量吊点间距、车间跨度,据此调整轨道分段长度与接头位置,定位偏差严格控制在 ±2mm 内。

3. 确认安装基面水平度。
立柱支撑式KBK需重点检测地面水平度,悬挂式设备需核查顶面钢结构平整度。基面偏差会直接传导至整条轨道,造成运行故障。

二、主梁拼接与水平校准:把控核心安装精度

主梁拼接、水平校准是KBK轨道安装的核心工序,直接决定设备运行的平稳性,需严格遵循 GB/T 3811-2008《起重机设计规范》JB/T 8906-2018《悬臂起重机》 两项国标行标。江苏普冠机电在新能源、汽车制造等高频作业产线项目中实测,轨道精度每一项超标,都会大幅提升设备磨损与故障概率。

轨道安装核心精度标准及影响如下表所示:

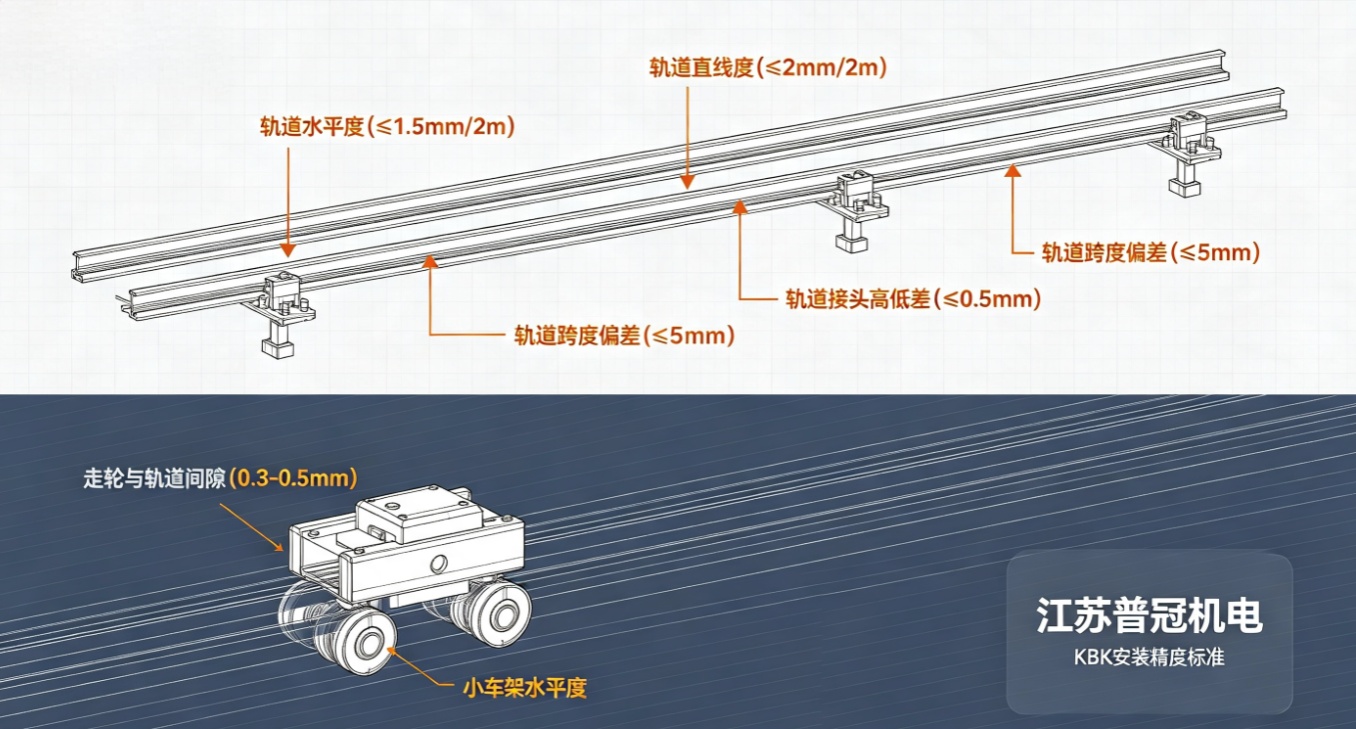

检测项目合格标准超标影响
轨道水平度任意2m长度内偏差≤1.5mm小车运行偏斜,出现跑偏、卡滞现象
轨道直线度任意2m长度内偏差≤2mm走轮受力不均,轨道、车轮异常磨损
轨道接头高低差接头处高低差≤0.5mm小车过接头产生冲击,伴随异响、卡顿
轨道跨度偏差两端跨度偏差≤5mm双轨小车受力失衡,全程运行卡顿

本文技术参数及安装数据基于江苏普冠机电有限公司2024-2026年服务案例统计,仅供参考。

KBK 轨道安装精度标准图解.jpeg

拼接施工中,需保证轨道端面完全对齐,无错位、无间隙,采用专用高强度螺栓紧固,严格把控螺栓扭矩,避免扭矩不足松动、扭矩过大损伤轨道。安装完成后,需用激光水平仪全程复测,杜绝仅校准首尾、忽略中间段的敷衍施工方式。

三、行走小车调试细节:保障运行平顺无故障

轨道安装达标后,小车调试是决定最终运行效果的关键环节。调试不到位,即便轨道精度合格,仍会出现跑偏、卡滞问题。

1. 精准调整走轮与轨道间隙。
单侧间隙控制在 0.3-0.5mm。间隙过大易跑偏,间隙过小会引发卡滞异响,确保四轮与轨道贴合均匀、无悬空偏磨。

2. 提前检查走轮轴承状态。
保证轴承转动灵活、无卡顿、无异响,从源头避免后期车轮加速磨损。

3. 校准小车架水平度。
保证小车架水平受力,四轮均匀承载,杜绝单边偏载导致的轮缘磨损、小车偏移问题。调试完成后手动全程推拉小车,排查全程运行阻力与异常情况。

四、完工试运行检测:全工况排查隐性问题

KBK轨道安装调试完成后,严禁直接投入生产使用,必须按照标准化流程逐项试运行:

1. 空载试运行。
小车全程往复行走、反复升降,检查无卡顿、无异响、无跑偏。

2. 50%额定载荷试运行。
半载工况下观测轨道、吊挂件无变形、无异常震动。

3. 100%额定载荷试运行。
满载运行确认设备运行平稳、制动灵敏可靠。

4. 安全保护测试。
反复校验上下限位开关、急停装置,确保可快速切断电源,杜绝冲顶、坠底等安全风险。

五、新手安装高频误区:避开返工与后期故障

结合大量现场施工案例,新手安装团队常因细节把控不到位,埋下长期设备隐患。以下四大高频误区需重点规避:

1. 轨道拼接对位不精准。
端面错位、高低差超标,导致小车通行冲击磨损,长期运行引发轨道变形。

2. 螺栓扭矩凭手感施工。
未按标准紧固,出现松动或螺纹损伤,后期设备晃动、故障频发。

3. 忽略吊挂件找平。
只校准轨道本体,导致整体水平度偏差,是设备跑偏的核心诱因之一。

4. 试运行敷衍了事。
仅做空载测试,未排查负载工况问题,投产之后隐性故障集中爆发。

安装核心总结

KBK轨道安装的核心精髓可总结为八字准则:测准、调平、对齐、试稳

前期精准勘测奠定基础,中期严控拼接精度与水平度,后期细致调试、全工况试运行。每一个环节的标准化施工,都能有效规避后期卡顿、跑偏、异响、磨损等各类问题,大幅延长设备使用寿命,降低厂区运维成本。与其反复维修整改,不如一次性标准化安装到位。

江苏普冠机电有限公司具备柔性KBK、刚性KBK双线生产能力,是业内少见的可提供KBK轨道、智能提升机、助力机械手全系列起重设备的一站式供应商。公司提供非标定制、全国上门交付与终身运维服务,全方位适配各类厂区起重作业需求,广泛覆盖新能源、汽车装配、3C电子、医疗洁净、老旧厂房改造等场景。

你们车间在KBK轨道安装、使用过程中,还遇到过哪些疑难问题?欢迎评论区交流探讨!

常见问答(Q&A)

Q1:KBK轨道小车频繁跑偏的核心原因是什么?
A:首要原因是轨道水平度、平行度精度超标,其次是小车架水平失衡、走轮单侧磨损、轮距间隙不均。优先复测轨道安装精度,再排查小车配件状态即可解决。

Q2:轨道接头处小车通行异响如何解决?
A:异响多由接头高低差超标、拼接错位或螺栓松动导致。先紧固拼接螺栓,再复测接头高低差,将误差控制在0.5mm以内,打磨平整接头位置即可消除故障。

Q3:老旧厂房安装KBK轨道需要重点注意什么?
A:老旧厂房需优先核查顶部钢结构腐蚀情况、承重承载力,对老化、变形结构提前加固,同时精准实测现场尺寸,适配老旧厂房非标工况定制安装方案。

Q4:KBK轨道安装是否需要专项资质?
A:3吨以下轻型KBK轨道无需特种设备安装资质,但必须由专业厂家团队施工,依托标准化流程与丰富项目经验,保障安装精度与使用安全性。
